Facturez vos chantiers à l'avancement
Acomptes, situations de travaux, facture de solde et retenue de garantie : suivez un chantier du devis accepté jusqu'au dernier encaissement.
Disponible depuis le 01/10/2026 · v3.2.2
Publication historique d’Artinova, désormais Artiforce. Les captures conservent l’interface et la version indiquées dans leur légende.
Un chantier ne se facture pas toujours en une fois. Depuis le 1er octobre, un devis accepté peut ouvrir un chantier, que vous facturez ensuite à votre rythme : acomptes, situations de travaux, puis facture de solde.
Une situation se saisit ligne par ligne, en pourcentage d'avancement cumulé. Une fois émise, elle est figée ; les acomptes déjà facturés sont déduits au bon moment.
La fiche du chantier présente sa situation financière sur deux axes qui ne se mélangent jamais : les travaux facturés, en HT, et l'argent encaissé ou restant dû, en TTC. Les documents liés au chantier y sont regroupés dans l'ordre.
Certains calculs, comme celui de la retenue de garantie, sont signalés à l'écran comme provisoires jusqu'à la finalisation du document.
- Acomptes, situations de travaux et facture de solde depuis un même chantier.
- Avenants, à la hausse comme à la baisse, et abandon d'un chantier.
- Retenue de garantie, et sa libération par un appel de fonds.
- Appels de fonds et demandes d'acompte en PDF, envoyés par e-mail, sans émettre de facture.
- Situation financière du chantier : facturé, encaissé, reste dû, retenue.
- Délais de paiement des marchés publics pris en compte dans les échéances.

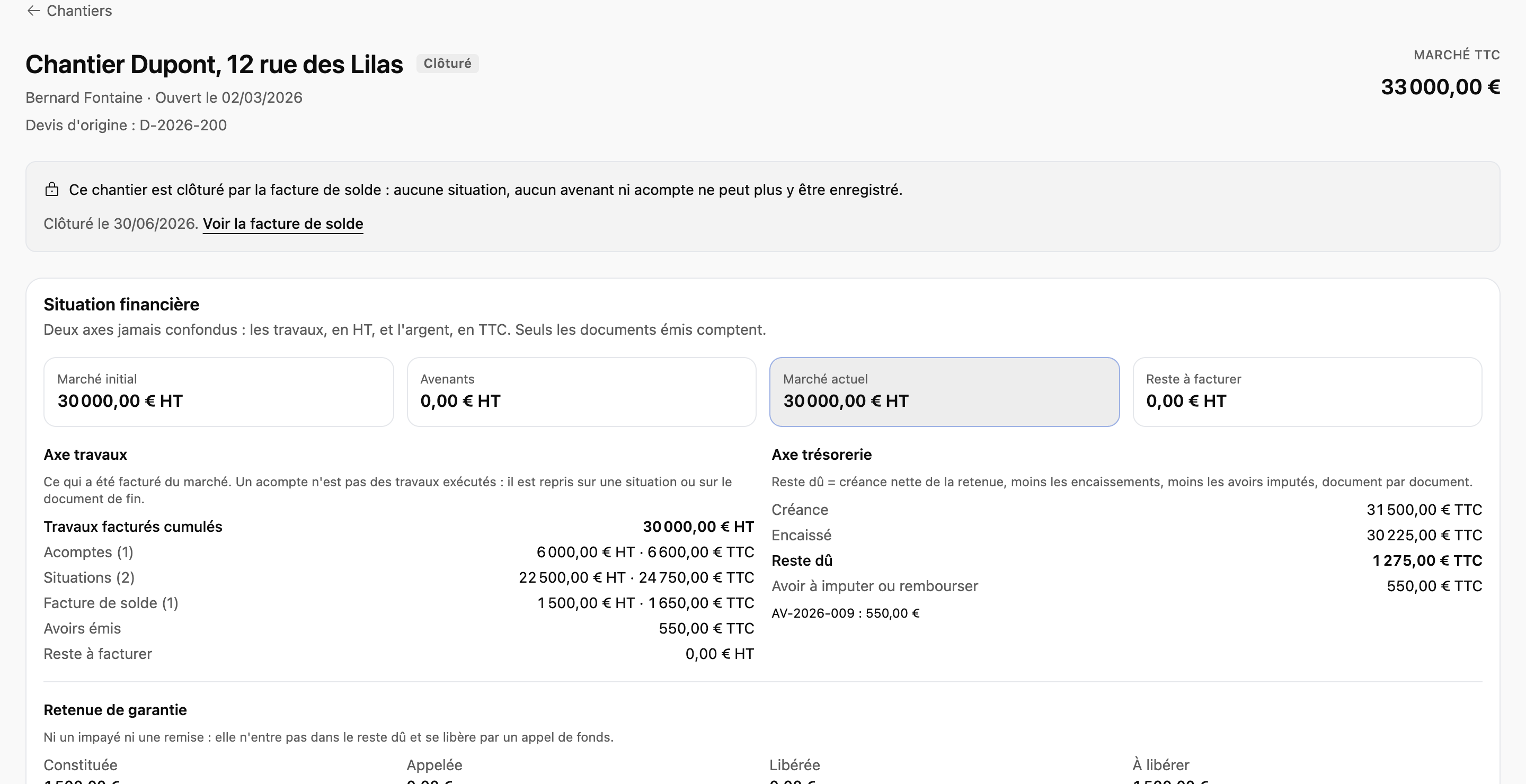

La situation financière d'un chantier. Capture de l'interface actuelle (version 3.9.3), données fictives.
